钢丝缠绕式冷等静压机的试验步骤及检验规定:
1、试验步骤
1.1 耐压试验
a)按工作压力的 1.10 倍~1.15 倍对静压机做耐压试验,保压 2min,压力降不应大于 3%。加压用介质温度不大于 +60℃,零件不应有败坏景象。对缠绕缸体和缠绕机架进行复验,切合图样划定值。
b)高压螺管、高压接头、高压阀体应按工作压力的 1.15 倍进行耐压试验。
1.2 机能试验
静压机在工作压力 ±5MPa 进行机能试验,保压 5min,压力降不应大于工作压力的 5%,加压用介质温度不大于 +60℃,试验过程中无显著泄漏和异常响声,各元件无可见的异常变形。
1.3 爆破试验
爆破片应在工作压力的 1.03 倍~1.10 倍领域内爆破。
2、检验规定
2.1 出厂检验
静压机应经造作单元质量检验部门检验合格并出具产品质量证明书。
出厂检验项目:
a)重要参数检验:有效缸径、有效高度、工作压力;
b)静压机装置精度检验,应切合 2.3 的划定;
c)静压机机能检验,应切合 1.2 的划定。
2.2 定期检验
a)设备使用两年后,对静压机超高压芯筒、上端盖和下端盖渗入检测应切合 NB/T 47013.5-2015 中Ⅰ级的要求。以来通常每 1 年检验一次。

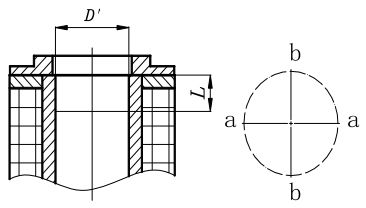

b)设备使用两年后,应对缠绕缸体进行预紧检测。缠绕缸体预紧检测步骤如图 1 所示,在离缸口 L 处,a-a,b-b 两个方向丈量容器内径 D' 的尺寸(精确到 0.01mm),将所测数据与设备造作商原始数据进行分析比对,确认缠绕缸体的预紧情况。

图 1 缠绕缸体预紧检测图

c)设备使用两年后,应对缠绕机架进行预紧检测。缠绕机架预紧检测步骤如图 2 所示。每两年对缠绕机架 500mm 丈量销距离 L' 丈量并纪录一次,读数精确到 0.01mm,将所测数据与设备造作商原始数据进行分析比对,确认缠绕机架的预紧情况。
单元为毫米

图 2 缠绕机架预紧检测图
2.3 装置要求
静压机装置要求如下:
a)导轨座单轨水平度公差不应大于 0.30mm/1000mm,两轨统一水平度公差不应大 0.40mm/1000mm,两轨间侧面平行度公差不应大于 0.50mm/1000mm;
b)缠绕机架横截面几何中心与缠绕缸体轴线的沉合度要求应切合表 1 的划定;
c)缠绕机架承压面与上端盖和下端盖的间隙差要求应切合表 1 的划定。
表 1 缠绕机架装配要求
单元为毫米
| 有效缸径 D | 沉合度 | 间隙差 |
| D≤Φ630 | ≤Φ2 | ≤0.15 |
| Φ630<D≤Φ1250 | ≤Φ4 | ≤0.25 |
| Φ1250<D≤Φ2500 | ≤Φ6 | ≤0.5 |
| Φ2500<D≤Φ3000 | ≤Φ8 | ≤0.8 |
